PV Power dự kiến lợi nhuận sau thuế năm 2024 giảm 36% còn 824 tỷ - mức lợi nhuận thấp nhất kể từ khi doanh nghiệp lên sàn. Đáng chú ý, dự án Nhà máy nhiệt điện Nhơn Trạch 3 và Nhơn Trạch 4 do công ty làm chủ đầu tư, đang gặp nhiều vướng mắc trong quá trình về đích.
Sản lượng điện phát thấp hơn kế hoạch giao

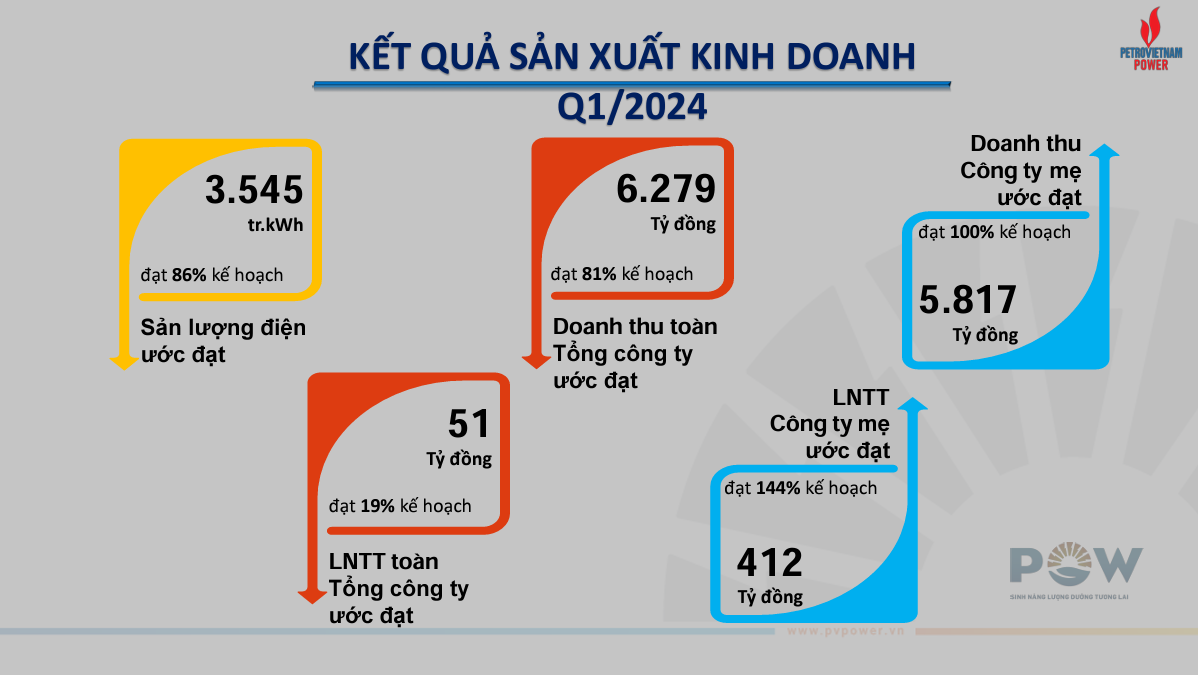

Tổng Công ty Điện lực Dầu khí Việt Nam - CTCP (PV Power, mã POW) vừa công bố kết quả sản xuất kinh doanh quý I/2024 với sản lượng điện ước đạt 3.545 triệu kWh, hoàn thành 86% kế hoạch và 89% so với cùng kỳ năm 2023. Doanh thu quý I của toàn tổng công ty ước đạt 6.279 tỷ đồng, hoàn thành 81% kế hoạch và bằng 81% so với cùng kỳ năm 2023.
Trong đó, đóng góp nhiều nhất là doanh thu từ dự án nhà máy điện Vũng Áng 1 với gần 2.932 tỷ đồng, kế đến là dự án nhà máy điện Cà Mau 1 và 2 với 2.698 tỷ đồng.
Lợi nhuận trước thuế toàn tổng công ty ước đạt 51 tỷ đồng, chỉ hoàn thành 19% kế hoạch và giảm tới 93% so với cùng kỳ. Tuy nhiên lợi nhuận trước thuế công ty mẹ lại vượt 44% kế hoạch, đạt 412 tỷ đồng.
Đánh giá yếu tố tác động đến doanh thu, PV Power cho biết quý I/2024, sản lượng điện tăng so với kế hoạch dẫn đến doanh thu tăng tại PV Power Cà Mau, PV Power DHC. Tuy nhiên, tại PV Power Nhơn Trạch, PV Power Hà Tĩnh, PV Power Nhơn Trạch 2, PV Power HHC, PV Power REC do sản lượng điện phát thấp hơn kế hoạch giao nên doanh thu giảm so với kế hoạch quý I/2024.
Đồng thời, giá điện thị trường trong 3 tháng đầu năm giảm so với cùng kỳ các năm trước, trung bình đạt 1.500 đồng/kWh, thấp hơn bình quân cùng kỳ năm 2023 là 1.689 đồng/kWh đã làm giảm doanh thu tại các nhà máy điện.
Ngoài các yếu tố ảnh hưởng từ sản xuất trực tiếp, doanh thu từ cổ tức thu từ các đơn vị thành viên, công ty liên kết của công ty mẹ tăng 120,6 tỷ đồng so với kế hoạch do nhận cổ tức từ các đơn vị: PV Power NT2 (119,6 tỷ đồng), Công ty CP Năng lượng Sông Hồng (1 tỷ đồng).

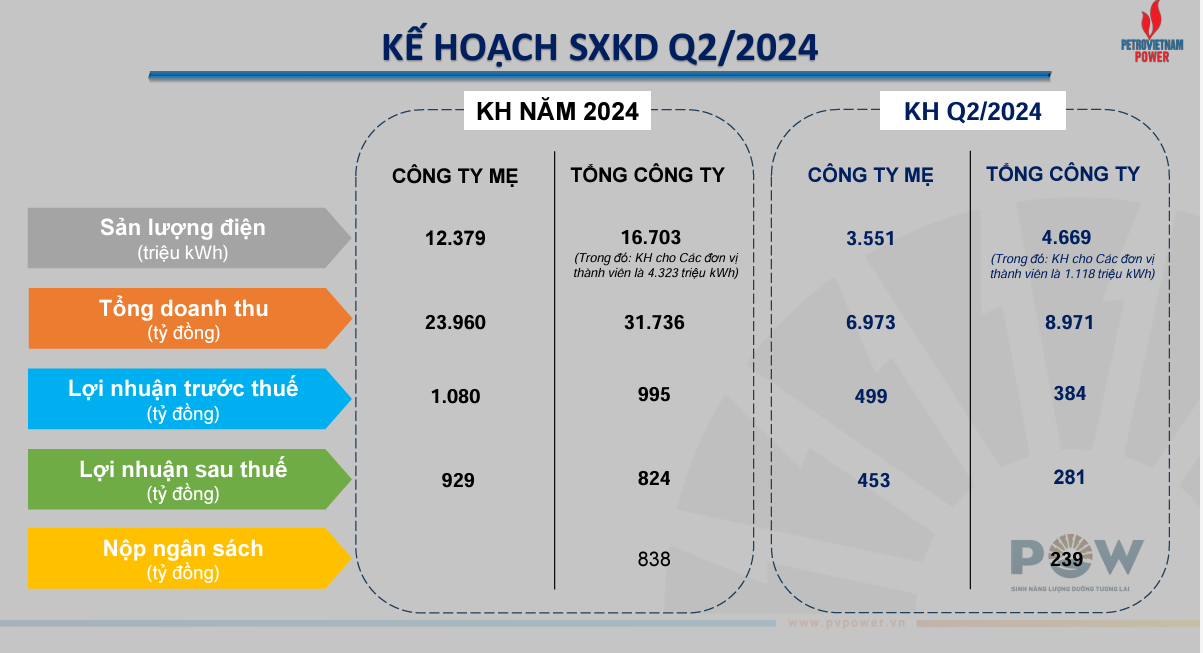

Sang quý II/2024, PV Power đặt mục tiêu đạt sản lượng điện là 4.669 triệu kWh, đem về doanh thu 8.971 tỷ đồng, tăng 6,4% so với cùng kỳ năm ngoái và tăng gần 43% so với quý đầu năm. Lợi nhuận trước thuế và sau thuế mục tiêu đạt lần lượt 384 tỷ và 281 tỷ, tăng lần lượt 61% và 55% so với quý II năm ngoái.
Hai nhà máy điện gặp khó
Liên quan đến dự án nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4, trong quý I, PV Power đã hoàn thành lựa chọn nhà thầu. Tính đến thời điểm hiện tại, tiến độ tổng thể của gói thầu EPC ước đạt 83% so với kế hoạch là 89% (chậm 6% so với kế hoạch).
Về hợp đồng mua bán điện (PPA) của dự án, PV Power và EPTC đã tạm thống nhất giá điện nhà máy nhiệt điện Nhơn Trạch 3 và 4 để trình EVN xem xét thông qua. Ngày 5/3/2024, PV Power và EPTC tổ chức họp về nội dung PPA cho giai đoạn thử nghiệm, hiện bộ phận kỹ thuật của hai bên đang làm việc để thống nhất chương trình, kế hoạch chạy thử nghiệm thu.
Về hợp đồng mua bán khí (GSA) của hai nhà máy, PV Power đang tiếp tục làm việc với PV GAS về những nội dung còn chưa thống nhất giữa các bên về dự thảo hợp đồng Full GSA, HOA GSA cho dự án.
Ngoài ra, PV Power đang đảm bảo cân đối đủ nguồn vốn chủ sở hữu cho dự án. Đối với vốn vay, PV Power đã thu xếp thành công nguồn vốn vay ECA không ràng buộc xuất xứ thiết bị trị giá 200 triệu USD tại ngân hàng SMBC, do SACE bảo lãnh; thu xếp thành công khoản vay trong nước trị giá 4.000 tỷ đồng tại ngân hàng Vietcombank.
Một khó khăn khác của dự án Nhơn Trạch 3 và 4 liên quan đến công tác đấu nối với lưới điện quốc gia. Cụ thể, tiến độ thi công dự án đường dây đấu nối vào Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4 do Tổng Công ty Truyền tải điện Quốc gia (EVNNPT) thực hiện đang gặp nhiều khó khăn, vướng mắc liên quan đến các thủ tục giải phóng mặt bằng, từ đó dẫn đến nguy cơ sau khi hai Nhà máy xây dựng xong, có điện thương mại nhưng lại thiếu đường dây đấu nối với lưới điện quốc gia.
Vướng mắc này thời gian qua đã được chính quyền địa phương, bên truyền tải điện phối hợp cùng chủ đầu tư nỗ lực giải quyết. Nhưng đến nay khó khăn vẫn chưa được tháo gỡ.
Trước nguy cơ chậm tiến độ của đường dây truyền tải, PV Power và các bên đã thống nhất kiến nghị phương án cho đấu nối tạm vào hệ thống tải điện của Nhà máy Nhơn Trạch 1 và Nhơn Trạch 2 hiện hữu để thử nghiệm và giải tỏa công suất. Hiện phương án đấu nối tạm thời này đã hoàn tất thi công, chỉ chờ hoàn tất các thủ tục liên quan.
Một khó khăn khác của hai dự án Nhà máy nhiệt điện này còn là sự chưa thống nhất giữa Ban Quản lý dự án Điện Nhơn Trạch 3 và 4 và đơn vị cho thuê đất là Tập đoàn Tín Nghĩa. Khúc mắc bắt nguồn từ việc Tín Nghĩa đề xuất áp dụng đơn giá phí sử dụng hạ tầng khoảng 100 USD/m2 theo phương thức trả tiền một lần cho suốt vòng đời dự án gồm 4 năm xây dựng và 25 năm vận hành. Trong khi đó, phía PV Power lại cho rằng, mức phí trên chưa có cơ sở pháp lý rõ ràng. Đến nay, hạng mục kênh xả nước làm mát của dự án vẫn chưa được triển khai.
Dự báo lợi nhuận năm 2024 thấp nhất kể từ khi lên sàn
Theo báo cáo thường niên 2023, Tổng Công ty Điện lực Dầu khí Việt Nam - CTCP (PV Power - Mã: POW), doanh nghiệp lên mục tiêu tổng sản lượng điện sản xuất năm 2024 đạt 16,7 tỷ kWh.
Kế hoạch doanh thu là 31.736 tỷ đồng, tăng 12% so với năm ngoái còn lợi nhuận sau thuế dự kiến giảm 36% còn 824 tỷ. Đây cũng là mức lợi nhuận thấp nhất kể từ khi doanh nghiệp lên sàn. PV Power đề xuất không chia cổ tức năm 2024.
Lãnh đạo PV Power cho biết năm nay sẽ tổ chức thực hiện sửa chữa định kỳ các nhà máy điện (trung tu tổ máy số 2 Nhà máy điện Vũng Áng 1 và Nhà máy thủy điện Đakđrinh, tiểu tu các Nhà máy điện Cà Mau 2, Nhà máy điện Nhơn Trạch 2 và Nhà máy thủy điện Hủa Na).
Nhiệm vụ trọng tâm trong thời gian tới của PV Power là tổ chức thực hiện công tác đầu tư dự án Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4, dự kiến phát điện thương mại Nhà máy nhiệt điện Nhơn Trạch 3 vào cuối năm 2024 và phát điện thương mại Nhà máy nhiệt điện Nhơn Trạch 4 vào khoảng giữa năm 2025.
Về kế hoạch đầu tư, tổng nhu cầu vốn đầu tư cho năm 2024 là 7.222 tỷ đồng bao gồm đầu tư xây dựng cơ bản (6.732 tỷ), mua sắm trang thiết bị và tài sản cố định (370 tỷ), đầu tư góp vốn vào đơn vị thành viên (120 tỷ).
Trung Anh
