Dự án Nhà máy điện gió Tân Hợp với diện tích đất đề xuất sử dụng là 24 ha có tổng vốn đầu tư là 1.696 tỷ đồng. Nhà máy có công suất dự kiến 38MW gồm 10 tuabin gió, mỗi tua bin có công suất 3,8MW và hệ thống điện trung áp đấu nối các tuabin vào trạm biến áp nâng.
UBND tỉnh Quảng Trị vừa ban hành Quyết định số 2168/QĐ-UBND về việc chuyển đổi mục đích sử dụng đất rừng và cho Công ty Cổ phần Điện gió Thành An thuê đất (đợt 1) để thực hiện dự án nhà máy điện gió Tân Hợp.
Theo quyết định, tổng diện tích rừng và đất lâm nghiệp toàn dự án xin chuyển mục đích sử dụng khoảng 20,4ha. Trong đó, diện tích đất rừng phòng hộ khoảng 3,9ha, diện tích đất rừng sản xuất khoảng 16,5ha. Phần lớn diện tích đất xin chuyển đổi mục đích sử dụng để thực hiện dự án hiện do Ban quản lý rừng phòng hộ Hướng Hóa - Đakrông quản lý (19,5ha).

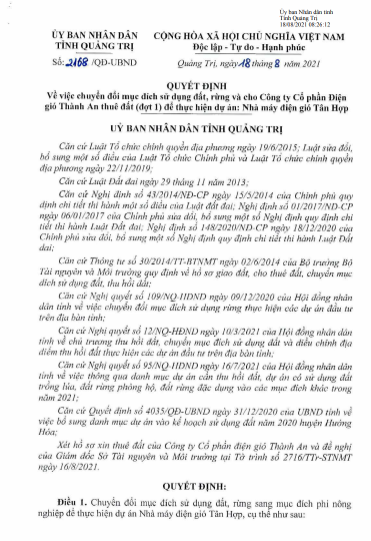

Quyết định số 2168/QĐ-UBND của UBND tỉnh Quảng Trị về việc chuyển đổi mục đích sử dụng đất rừng.
Về hiện trạng rừng, có 11,3ha rừng hiện đang trồng các loài cây thông nhựa bằng nguồn vốn dự án 327 từ các năm 1990, 1994, 1997, 1998 và rừng trống các loài cây thông hỗn giao keo, sao bằng nguồn vốn dựa án 661 vào các năm 1999,2007. Ngoài ra còn có khu vực trồng cây keo từ các năm 2015, 2018 và 2019.
Theo quyết định này, UBND tỉnh Quảng Trị cũng đồng ý cho Công ty Điện gió Thành An thuê hơn 4,8ha đất để xây dựng công trình nhà máy điện gió Tân Hợp với thời hạn đến ngày 15/12/2070. Cùng với đó là hơn 13,2ha đất để phục vụ thi công công trình nhà máy điện gió Tân Hợp.
Theo tìm hiểu, dự án được Chủ tịch UBND tỉnh Quảng Trị Võ Văn Hưng chấp thuận chủ trương đầu tư tại Quyết định số 3588/QĐ-UBND ngày 15/12/2020. Dự án do Công ty Cổ phần Điện gió Thành An làm chủ đầu tư.
Công ty Điện gió Thành An sẽ có 12 tháng tính từ ngày được thuê đất để thực hiện dự án. Trong trường hợp công ty không sử dụng hoặc sử dụng không đúng mục đích thì nhà nước sẽ thu hồi đất theo quy định của pháp luật.
Thời điểm chấp thuận chủ trương đầu tư, Nhà máy điện gió Tân Hợp sẽ được xây dựng trên diện tích 24 ha, trong đó đất sử dụng có thời hạn là 12,9 ha và đất sử dụng tạm thời là 11,1 ha. Thời gian hoạt động của dự án là 50 năm kể từ ngày 15/12/2020. Các công trình bên trong dự án sẽ được xây dựng bao gồm tua bin, trạm biến áp, đường dây điện 110 kV dài 5 km, đường giao thông vào dự án khoảng 2,2 km và nhà vận hành.
Tổng mức đầu tư của nhà máy điện gió này là 1.696 tỷ đồng, trong đó vốn chủ đầu tư là 406 tỷ đồng, còn lại là vốn vay tín dụng. Dự kiến từ tháng 1/2021 bắt đầu giải phóng mặt bằng dự án, đến tháng 11/2021 hoàn thành và đưa vào hoạt động. Tuy nhiên, dự án đến nay mới được giao đất nên không thể kịp hoàn thành trước ngày 1/11/2021 để hưởng cơ chế ưu đãi giá, chính sách khuyến khích phát triển điện gió của Thủ tướng Chính phủ. Theo danh sách 106 các nhà máy điện gió đã gửi hồ sơ đăng ký thử nghiệm vận hành thương mại đến thời điểm ngày 3/8/2021 cũng không có tên nhà máy điện gió Tân Phú.
Quảng Trị chuyển đổi hơn 20ha rừng để làm nhà máy điện gió Tân Hợp. (Ảnh minh họa)
Về chủ đầu tư, CTCP Điện gió Thành An được thành lập ngày 29/6/2020, có trụ sở tại thôn Hà Thanh, xã Gio Châu, huyện Gio Linh, Quảng Trị. Người đại diện là ông Lê Văn Đài (sinh năm 1979). Ông Đài cũng là giám đốc của công ty này.
Tại thời điểm được chấp thuận chủ trương đầu tư nhà máy điện gió Tân Hợp , CTCP Điện gió Thành An có vốn điều lệ 520 tỷ đồng. Được góp bởi 3 cổ đông, trong đó, đáng chú ý là cổ đông lớn nhất Công ty Cổ phần Thành An với vốn góp 416 tỷ đồng (tương đương 80% vốn điều lệ). 2 cổ đông còn lại là ông Hoàng Tiến Thành và bà Lê Thị Thanh Thủy, mỗi người góp 52 tỷ đồng (tương đương 10% vốn điều lệ).
Theo tìm hiểu, Công ty Cổ phần Thành An thành lập năm 2006, hoạt động trong lĩnh vực xây dựng công trình đường sắt và đường bộ. Ông Trần Đình Hiệp (sinh năm 1953) là người đại diện đồng thời là Giám đốc của Công ty Cổ phần Thành An. Từ năm 2019 đến nay, công ty này đã có 2 lần thực hiện tăng vốn điều lệ. Cụ thể, Công ty Cổ phần Thành An đã tăng vốn điều lệ từ 280 tỷ đồng lên thành 450 tỷ đồng vào tháng 7/2019. Hay mới đây nhất, vào tháng 3/2021, Công ty Cổ phần Thành An tiếp tục tăng vốn điều lệ lên thành 724 tỷ đồng.
Tại thời điểm 31/12/2020, Công ty Cổ phần Thành An có 3 cổ đông chính, trong đó, ông Hoàng Văn Bình (sinh năm 1960) là cổ đông lớn nhất với việc sở hữu 86,67% cổ phần. Ông Bình hiện cũng là Chủ tịch HĐQT của công ty này. Số cổ phần còn lại thuộc về ông Trần Đình Hiệp và một cổ đông khác.
Về tình hình kinh doanh, theo báo cáo tài chính của công ty công bố, doanh thu giai đoạn 2016-2019 của Công ty Cổ phần Thành An biến động liên tục trong các năm. Cụ thể, doanh thu tăng từ 289,4 tỷ đồng (năm 2016) lên thành 386,4 tỷ đồng (năm 2017), sau đó giảm xuống 302,2 tỷ đồng (năm 20018), rồi lại tăng lên ở mức 418,5 tỷ đồng (năm 2019).
Nhà máy điện gió Tân Phú sẽ không thể hoàn thành trước ngày 1/11/2021 để hưởng cơ chế ưu đãi giá, chính sách khuyến khích phát triển điện gió của Thủ tướng Chính phủ. (Ảnh minh họa)
Đáng chú ý, dù doanh thu lên cả trăm tỷ mỗi năm, tuy nhiên, lợi nhuận sau thuế lớn nhất của Công ty Cổ phần Thành An vào năm 2018 với con số ít ỏi 2,15 tỷ đồng. Trong khi đó 3 năm còn lại chỉ ở các mức 118,5 triệu đồng (năm 2016), 101,9 triệu đồng (năm 2017) và 915,1 triệu đồng (năm 2019).
Trong khi đó, tài sản của Công ty Cổ phần Thành An tăng khá nhanh ở giai đoạn này, tăng từ mức 281,1 tỷ đồng (năm 2016) lên thành 409 tỷ đồng (năm 2017) và 683,9 tỷ đồng (năm 2018). Sau đó, tài sản của công ty này đã vượt mốc 1.000 tỷ đồng ở năm 2019, đạt ở mức 1.063 tỷ đồng. Như vậy, sau 3 năm tài sản của công ty đã tăng lên gấp 3,8 lần. Nguồn vốn của Công ty Cổ phần Thành An cũng có sự biến động ở cả nợ phải trả và vốn chủ sở hữu trong giai đoạn 2016-2019. Trong đó, vốn chủ sở hữu tăng từ 137,3 tỷ đồng (năm 20216) lên thành 299,9 tỷ đồng (năm 2017), 394 tỷ đồng (năm 2018) và 450,8 tỷ đồng (năm 2019).
Ở giai đoạn này, nợ phải trả sau khi giảm từ 144,3 tỷ đồng (năm 2016) xuống 109 tỷ đồng (năm 2017) thì đã tăng mạnh ở 2 năm tiếp theo, lên lần lượt 289,9 tỷ đồng (2018) và 612,3 tỷ đồng (năm 2019). Theo đó, nợ phải trả của công ty đã tăng hơn gấp 4 lần chỉ sau 3 năm.
Mới đây, Thường trực Tỉnh ủy Quảng Trị đã có văn bản yêu cầu Ban cán sự Đảng UBND tỉnh Quảng Trị chỉ đạo UBND tỉnh Quảng Trị không xem xét việc cấp chủ trương đầu tư các dự án điện gió mới.
Thường trực Tỉnh ủy Quảng Trị nêu rõ, thời gian qua, thực hiện chủ trương thu hút đầu tư phát triển công nghiệp năng lượng, tỉnh Quảng Trị đón nhận nhiều nhà đầu tư và có nhiều dự án năng lượng tái tạo được triển khai đưa vào vận hành thương mại... đóng góp tăng thu ngân sách địa phương, phát triển kinh tế- xã hội.
Tuy nhiên, quá trình triển khai thực hiện các dự án vẫn còn những khó khăn, bất cập, nhất là các dự án điện gió ở khu vực phía Tây. Việc xem xét, chấp thuận chủ trương đầu tư đang phụ thuộc vào việc bổ sung quy hoạch của các dự án; thiếu quy hoạch phát triển tổng thể về năng lượng, chưa có đánh giá tổng thể tác động môi trường của toàn vùng.
Quy trình, thủ tục triển khai một số dự án chưa đảm bảo quy định, biện pháp thi công một số dự án chưa phù hợp đã tác động tiêu cực đến môi trường, nguy cơ xảy ra sạt lở rất lớn, ảnh hưởng trực tiếp đến đời sống và sản xuất của người dân, nhất là mùa mưa bão đang đến gần.
Thường trực Tỉnh ủy Quảng Trị yêu cầu Ban cán sự Đảng UBND tỉnh chỉ đạo UBND tỉnh Quảng Trị tập trung rà soát, khẩn trương hoàn thành Đề án tổng thể phát triển năng lượng tái tạo của tỉnh. Trong đó, cần chú trọng đánh giá tổng thể tác động môi trường, nhất là các dự án năng lượng tái tạo phía Tây, đảm bảo hài hòa giữa phát triển kinh tế, bảo vệ môi trường sinh thái và ổn định đời sống nhân dân. Yêu cầu UBND tỉnh chỉ đạo các chủ đầu tư dự án đẩy nhanh tiến độ thi công, đồng thời có phương án khắc phục kịp thời các bãi thải đất có nguy cơ sạt lở; thực hiện cam kết với địa phương, trong đó hoàn thành các thủ tục về đất đai, đánh giá tác động môi trường; xây dựng phương án bảo vệ công trình thi công trước mùa mưa lũ.
Đinh Hiệu
