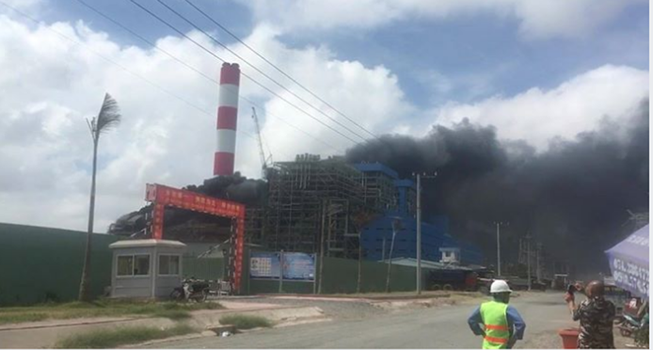

Vụ cháy xảy ra vào 10h sáng nay tại công trình đang thi công thuộc dự án Nhà máy Nhiệt điện Duyên Hải 3 mở rộng, ở xã Dân Thành (thị xã Duyên Hải, tỉnh Trà Vinh).
Vào lúc 10 giờ 30 phút, ngày 7/3 tại công trường thi công Nhà máy Nhiệt điện Duyên Hải 3 mở rộng (thuộc Trung tâm Điện lực Duyên Hải) đã xảy ra hiện tượng cháy kèm theo khói và lửa bốc lên tại khu vực Bể sục khí lưu huỳnh bằng nước biển (FGD).
Ngay khi sự cố xảy ra, Tổng Công ty Phát điện 1/ Ban Quản lý Dự án Nhiệt điện 3/Công ty Nhiệt điện Duyên Hải, nhà thầu và các đơn vị thi công với sự giúp đỡ của lực lượng chữa cháy địa phương đã tập trung triển khai các biện pháp cô lập đám cháy, sơ tán người khỏi khu vực cháy.
Để dập vụ hỏa hoạn tại nhà máy Nhiệt điện Duyên Hải 3 mở rộng, Phòng Cảnh sát PCCC đã huy động 9 xe chữa cháy chuyên dụng và 1 xe thang tiếp cận hiện trường.
Đồng thời phối hợp với Tổng Công ty Phát điện 1, Ban Quản lý Dự án Nhiệt điện 3, Công ty Nhiệt điện Duyên Hải, Nhà thầu và các đơn vị thi công phối hợp với lực lượng chữa cháy địa phương nhanh chóng khống chế đám cháy, triển khai các biện pháp cô lập đám cháy, sơ tán người khỏi khu vực cháy.
 Nguyên nhân vụ cháy Nhiệt điện Duyên Hải 3 |
Sau hơn 2 giờ khẩn trương tiến hành các biện pháp cứu hỏa, đám cháy hiện đã được khống chế. Hiện tại, không ghi nhận có thiệt hại về người.
Vụ cháy tại nhà máy nhiệt điện Duyên Hải 3 gây thiệt hại 70% khối lượng công trình đã thi công.Nguyên nhân ban đầu được xác định do nhóm thợ hàn thi công ở khu vực đường ống khói để tia lửa bắn ra gây cháy.

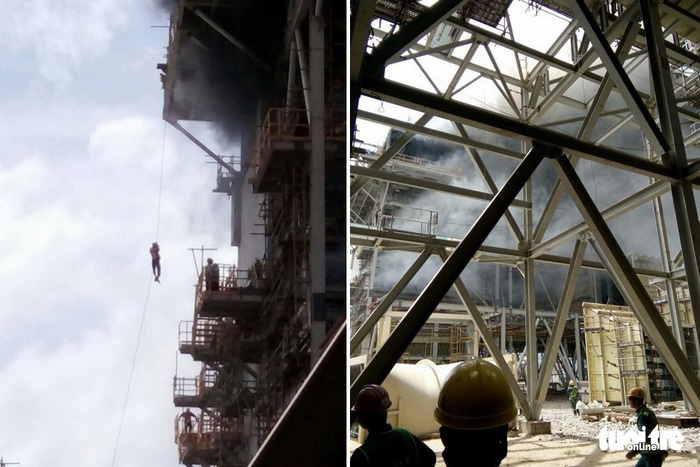

Nguyên nhân vụ cháy được xác định do các tia lửa điện phóng từ các thiết bị hàn tiện tại công trình. Việc hàn điện ở độ cao 30 m của tháp hấp thụ lưu huỳnh làm tia lửa điện rơi xuống khu chứa vật liệu composite.
 Nguyên nhân vụ cháy Nhiệt điện Duyên Hải 3 |
Được biết, Dự án Nhà máy nhiệt điện Duyên Hải 3 mở rộng khởi công từ tháng 12/2014, thuộc Trung tâm Điện lực Duyên Hải được xây dựng tại xã Dân Thành, huyện Duyên Hải, tỉnh Trà Vinh. Dự án gồm 1 tổ máy (660 MW), với sản lượng điện sản xuất hàng năm khoảng 3,9 tỷ kWh và xây dựng bến cảng số 2 (gồm bến, cầu cảng và phần nạo vét trước bến) phục vụ tiếp nhận than, dầu.
Tổng mức đầu tư của dự án là 22.774 tỷ đồng (tương đương 1 tỷ 82 triệu USD). Hợp đồng EPC có tổng giá trị 891.647.395 USD đã bao gồm thuế và dự phòng, trong đó 85% vốn vay thương mại nước ngoài, 15% giá trị còn lại là vốn đối ứng của chủ đầu tư. Dự án do Tổng Công ty Phát điện 1 làm Chủ đầu tư, Ban QLDA Nhiệt điện 3 là đại diện Chủ đầu tư chịu trách nhiệm quản lý dự án.
Nhà máy nhiệt điện Duyên Hải 3 mở rộng là một trong 4 nhà máy nhiệt điện của Trung tâm Điện lực Duyên Hải với tổng công suất 4.348 MW. Dự án thuộc Quy hoạch phát triển điện lực Quốc gia giai đoạn 2011-2020 có xét đến năm 2030 (Tổng sơ đồ VII) đã được Thủ tướng Chính phủ phê duyệt tại Quyết định số 1208/QĐ-TTg ngày 21/07/2011.
 Nguyên nhân vụ cháy Nhiệt điện Duyên Hải 3 |
Đây là dự án cấp bách cấp điện cho miền Nam từ năm 2018 đã được Thủ Tướng Chính phủ phê duyệt tại quyết định số 2414/QĐ-TTg ngày 11/12/2013 “Về việc điều chỉnh danh mục, tiến độ một số dự án điện và quy định một số cơ chế, chính sách đặc thù để đầu tư các công trình điện cấp bách trong giai đoạn 2013 – 2020”.
Quy hoạch tổng thể Trung tâm Điện lực Duyên Hải đã được Bộ Công Thương phê duyệt tại quyết định số 2427/QĐ-BCT ngày 11/05/2012 và Quyết định số 3062/QĐ-BCT ngày 04/06/2012 của Bộ Công Thương về việc phê duyệt hiệu chỉnh Quy hoạch tổng thể Trung Tâm Điện lực Duyên Hải - Trà Vinh.
Thanh Thúy
